2024年,中国神华持续优化机组运行方式,保持机组安全稳定运行,提升电力顶峰保供能力。认真研判电力市场供需形势,精准实施电力营销策略,有力实现电力稳发增发。全年完成总售电量210.28十亿千瓦时,占同期全社会用电量98,521亿千瓦时1的2.1%;燃煤发电机组平均利用小时数达5,030小时,比全国6,000千瓦及以上电厂燃煤发电设备平均利用小时数4,628小时高402小时。
加快推进新型电力系统建设,推动火电绿色低碳转型发展。科学布局支撑性保障性电源,高质量投产国内首个应用国产BIM技术的惠州二期气电项目,有序推进九江二期、北海二期、清远二期等在建项目建设,高标准开工定州三期、沧东三期等火电项目。深化煤电机组“三改联动”,完成沧东电力等电厂共计6台机组供热改造,新增供热能力962万千瓦;完成九江电力等电厂共计9台机组灵活性改造,新增调峰能力74万千瓦;完成台山电力等电厂共计21台机组节能降碳改造,火电供电标准煤耗降至292.9克/千瓦时,同比下降2.0克/千瓦时。

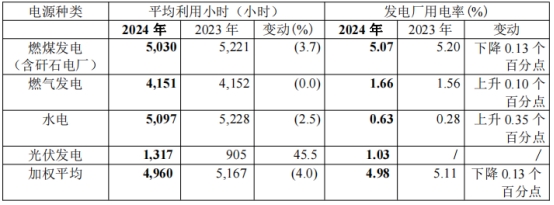

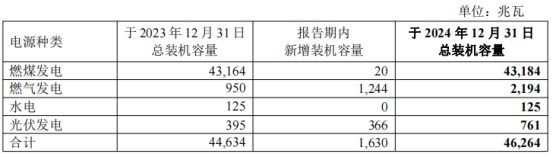

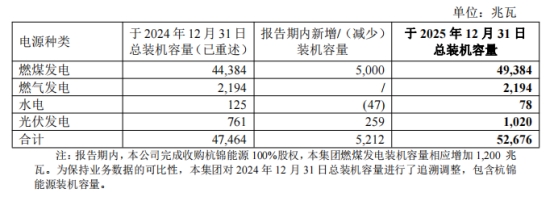

中国神华发电装机情况及主要生产指标
